清水保育園防音事業(第1回)

清水保育園防音事業

今回、第1回目の現場レポートです。

工事場所は宮崎県西都市にて、鉄筋コンクリート造2階建ての保育園を建設しています。

予定工期は令和3年8月16日~令和4年8月31日です。

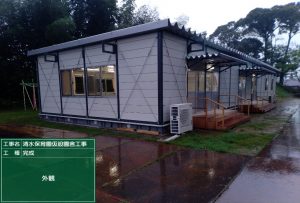

8月中旬より、プレハブの仮設園舎工事に着手し、9月中旬に完了しました。

今回工事にて解体する既存園舎より、こちらの仮設園舎へ引越して頂きました。

こちらが、解体前の建物の写真です。

解体前に、子供たちがたくさん落書きを描いており、心温まりました。

こちらが、解体後の写真です。

解体工事は1週間程度で無事終了しました。

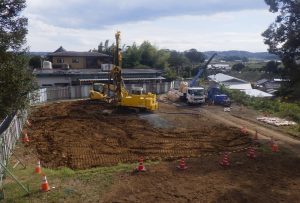

その後、杭工事に着手しました。

杭の長さは、2.3m~3.85m 117本の地盤改良杭を施工しました。

10月末に、問題等なく設計所定の高さにて施工完了しました。

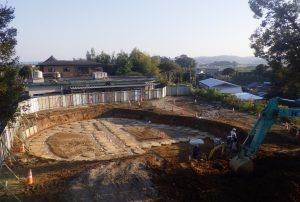

杭工事完了後、根切作業を行いました。

11月初めから、基礎工事に着手しました。

写真は、基礎脱枠中の状況です。

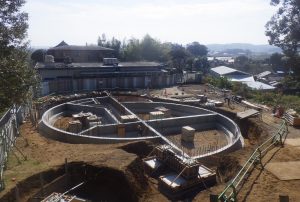

協力業者の皆様のご協力もあり、きれいな基礎ができました。

基礎工事は、3週間程度で完了しました。

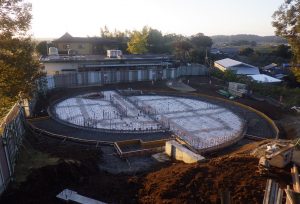

現在、土間コンクリート打設に向けて、鉄筋及び型枠組立作業中です。

年末に向け、徐々に寒くなってきました。

体調管理面にも充分注意し、無事故・無災害にて引続き頑張ります。
