Report

清水保育園防音事業(第2回)

清水保育園防音事業



本物件、今回が2回目の現場レポートになります。



前回は土間コンクリート打設前までを紹介しました。

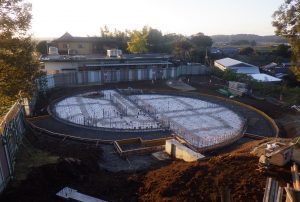

下は前回レポート最終の写真です。

さあ、ここからどのように現場は変化したのでしょうか?









12月1日に土間コンクリート打設を行いました。

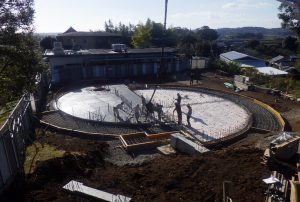

生コンを圧送するポンプ車を設置して、46㎥の生コンを打設しました。

協力業者の皆様のご協力もあり、奇麗なコンクリートが打設できました。









土間コンクリート打設後、1F躯体の壁配筋に移りました。

A工区・B工区と2区分に分け、型枠工事と鉄筋工事が重複しない様に工程を進めました。

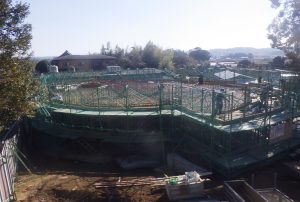

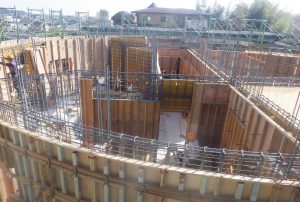

下の写真は、型枠建て込み状況です。

円形の建物になるため、R型枠を利用して施工しました。









壁型枠建込み完了後、スラブ張を行いました。

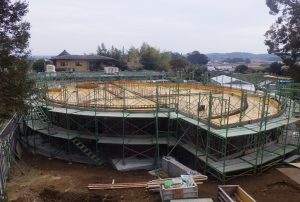

写真は、スラブ張完了後の写真です。

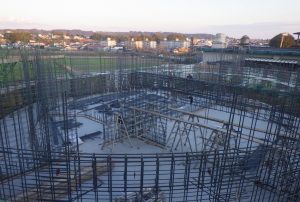

現在、スラブの配筋を行っています。

12月28日の1階躯体コンクリート打設に向けて、工程は順調に進んでいます。









年末休暇前で気の緩みに依る災害の無い様、引続き無事故・無災害で頑張ります。







株式会社志多組

宮崎県宮崎市高千穂通一丁目4番30号
