清水保育園防音事業(第3回)
清水保育園防音事業
今回で3回目の現場レポートになります。
前回のレポートでは、1F躯体コンクリート打設前までを紹介しました。

下は、前回レポートの最後の写真です。

12月28日に1F躯体のコンクリート打設を行いました。
124㎥の生コンを打設しました。
外壁の仕上げがコンクリートの打ち放しのため、打設計画から入念に打合せを行いました。
コンクリート打設時には当社社員5名が応援に駆けつけ、一生懸命タタキ作業※を行ってくれました。
※タタキ作業:コンクリート打設時に木づち等で型枠をたたき、密実なコンクリートを打設するために行う作業

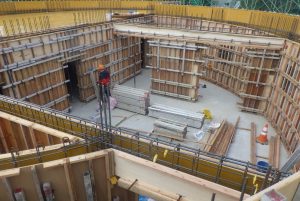

その後、2F躯体工事へと移りました。
躯体工事は、1Fと同様の流れです。

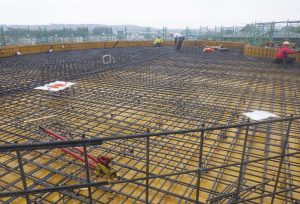

写真は、2F壁・梁配筋状況です。

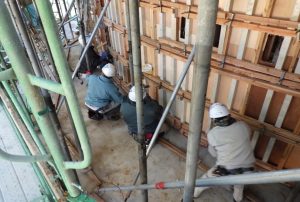

2F壁配筋の途中で、内部の鉄骨階段の据え付けを行いました。

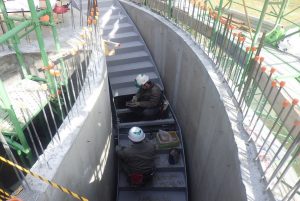

階段も円形ということで、難しい納まりとなっていましたが、入念な打ち合わせで問題なく納まりました。

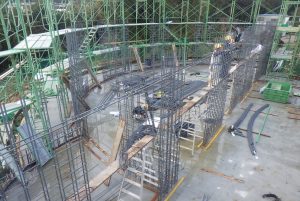

写真は、2F型枠建込み状況です。
現在、RFスラブ※配筋が終了し、パラペット※の配筋を行っています。
※スラブ:鉄筋コンクリート造(RC造)の床や屋根
※パラペット:外壁と屋根の境界にある「立ち上がり部分」
1F同様、協力業者の皆様と綺麗なコンクリートが打設できるよう、頑張ります。
