9月21日~9月24日にかけて施工しました「今別府舗装」の現場紹介を行います。

工事名:令和4年度臨県打換第1-1-5号 今別府八幡線 今別府工区 舗装補修工事

主任技術者:渡邉

現場代理人:中原

温度管理者:角井

係員(路面切削・表層工):廣瀬

係員(着手前測量・看板設置等):大生・陣之内・川越

場所は日向新富駅の近くで、旧10号線になります

施工の内容としまして、

延長280m・幅員4.4~9.9m・路面切削工1,766㎡

殻運搬・処分113㎥・表層工1,766㎡・区画線工1,025m

となります。

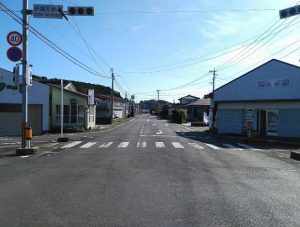

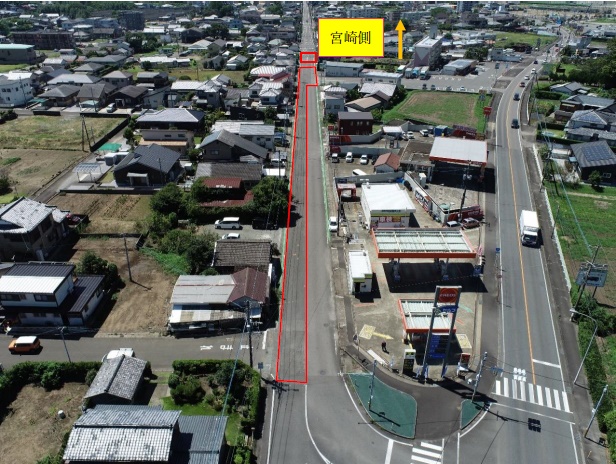

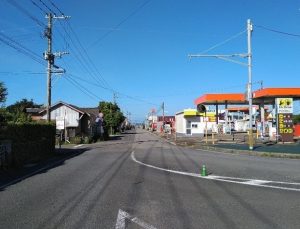

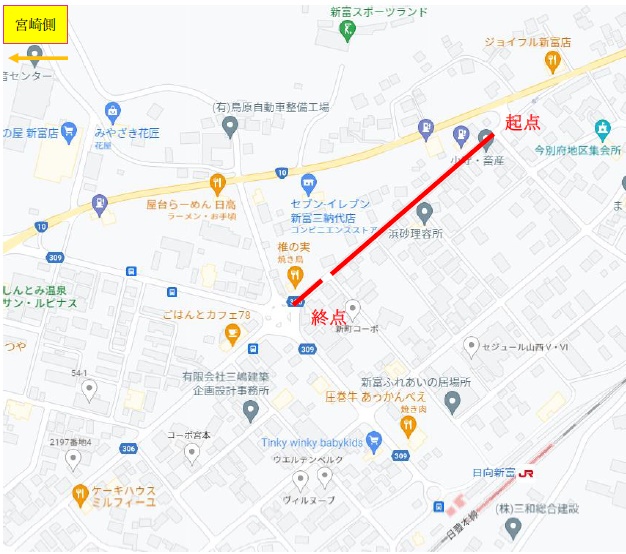

 (起点)  (終点)

気合を入れて現場乗り込み(着手前測量)・・・

ところが、まさかの熱中症で撃沈… 先が大丈夫か心配でした。(冷汗)

熱中症は危険な事を実感しました。

でも皆さんは元気でケロっとしていました。

僕が撃沈中にみんなが食べたお昼ご飯、僕も食べたかった・・・(涙)

一生忘れない、ながのうどん!!(笑)

それから順調に施工の準備を進めていたら・・・

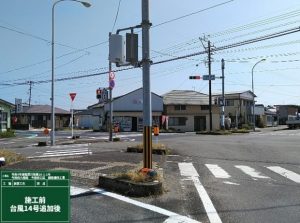

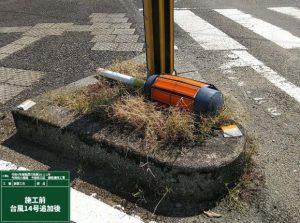

まさかの“台風直撃”となってしまいました。

なんと悲しいことに・・・

ちゃんと職員で直しておきました~。

台風の影響で施工予定日から10日程ずれ込みましたが、

ようやく工事が開始出来ました。

〇1日目(路面切削)

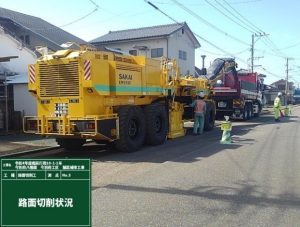

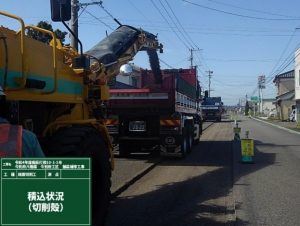

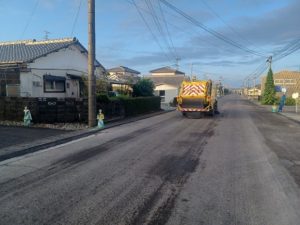

  • 傷んだ舗装を路面から約5cm程度削って、削ったアスファルト殻を積み込んでいます。

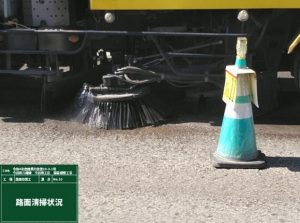

  • 切削が完了した後、スイーパーで水を巻きながら削りカスを取り除いて、きれいにお掃除しています。

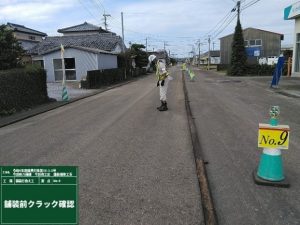

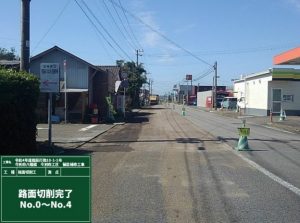

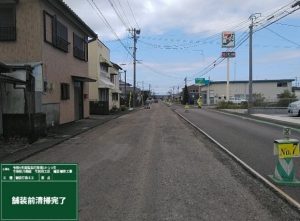

  • これで路面切削が完了しました。ひび割れが切削表面に残っていないか確認しています。

〇2日目(表層工)

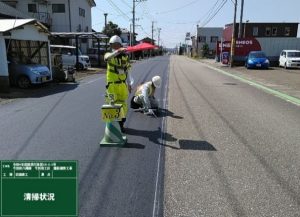

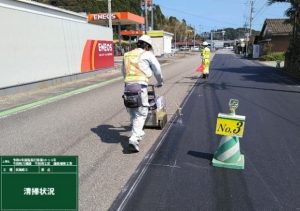

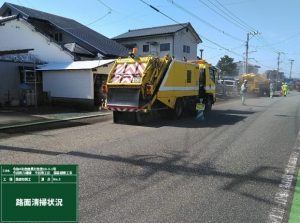

  • 次の朝、表層工の施工前に再度路面清掃車で掃除を行います。

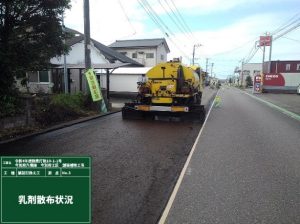

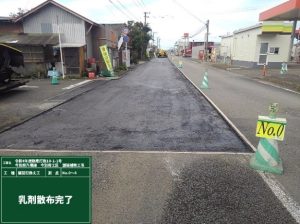

  • 路面とアスファルト混合物の付着を良くする為に、アスファルト乳剤を散布しました。

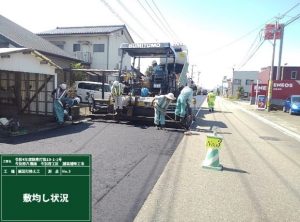

  • 次にアスファルト舗装を行いました。

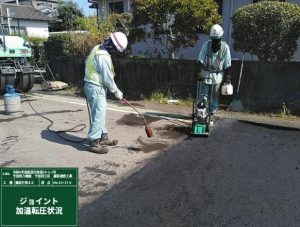

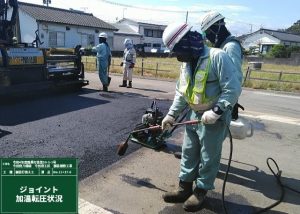

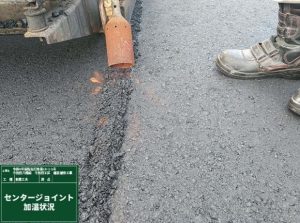

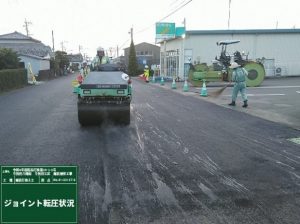

  • 片側を施工した後は温度が低下しているので、縦開きや縦ひび割れになり易くなります。 対策として、再度加温を行い締固めを行いました。

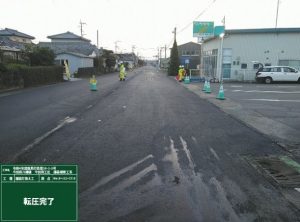

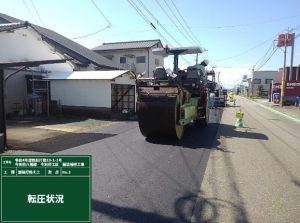

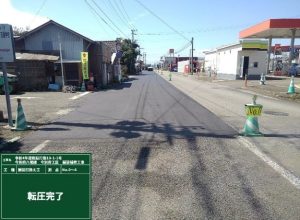

  • 転圧が完了しました。

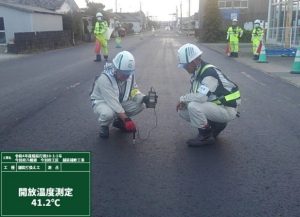

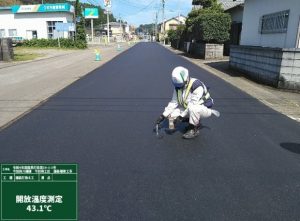

  • 舗装表面の温度が50℃以下になってから交通開放を行いました。

〇3日目(区画線設置)

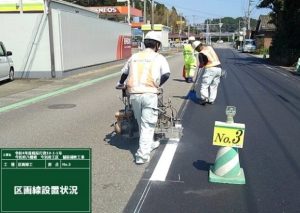

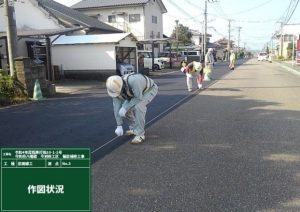

  • 最後に区画線設置を行いました。まずラインの作図をして清掃を行います。

  • 清掃が終わったら、プライマー(接着剤)を塗布して区画線を設置します

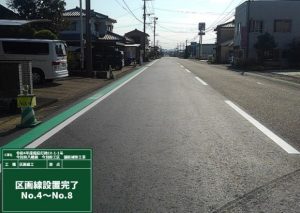

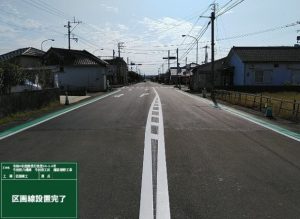

  • 区画線設置が完了しました。

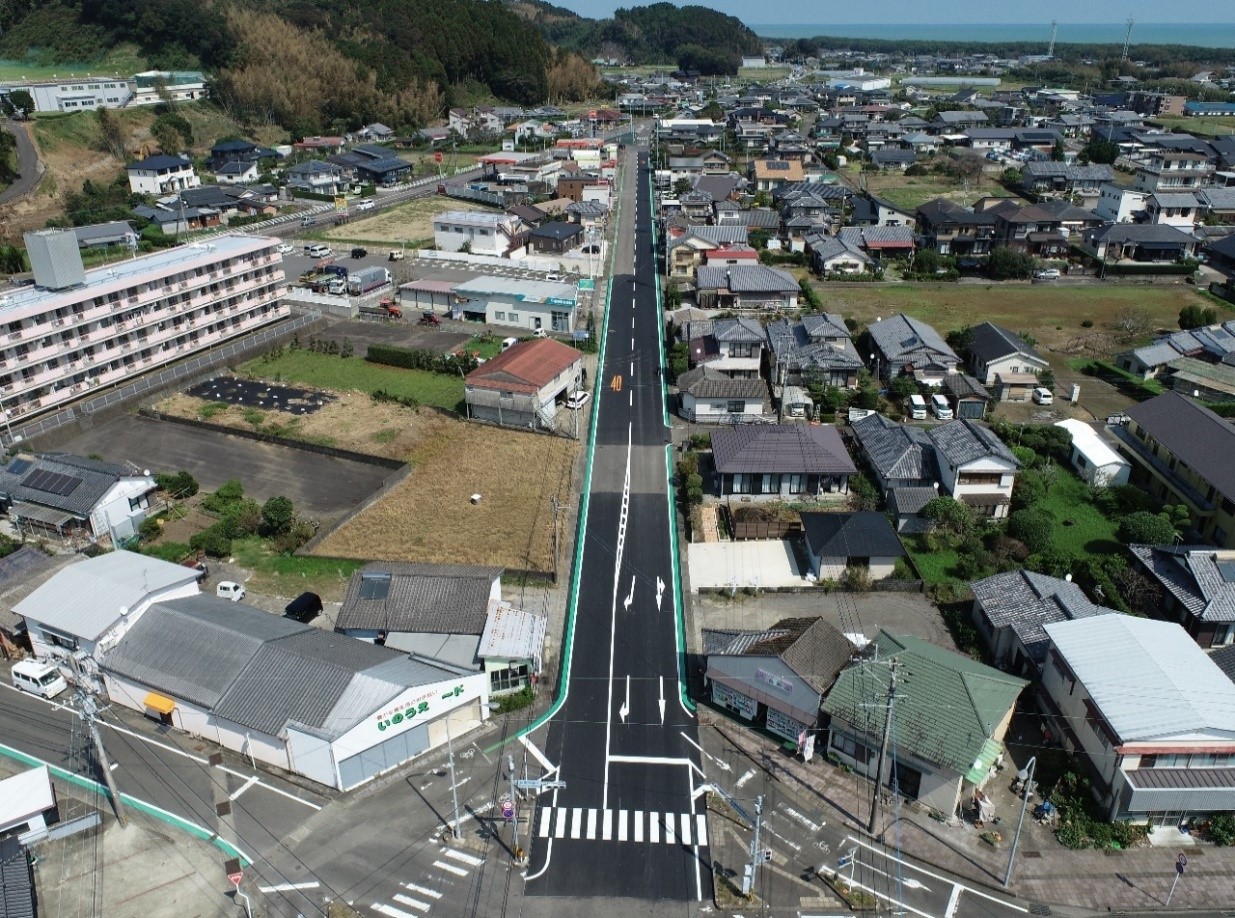

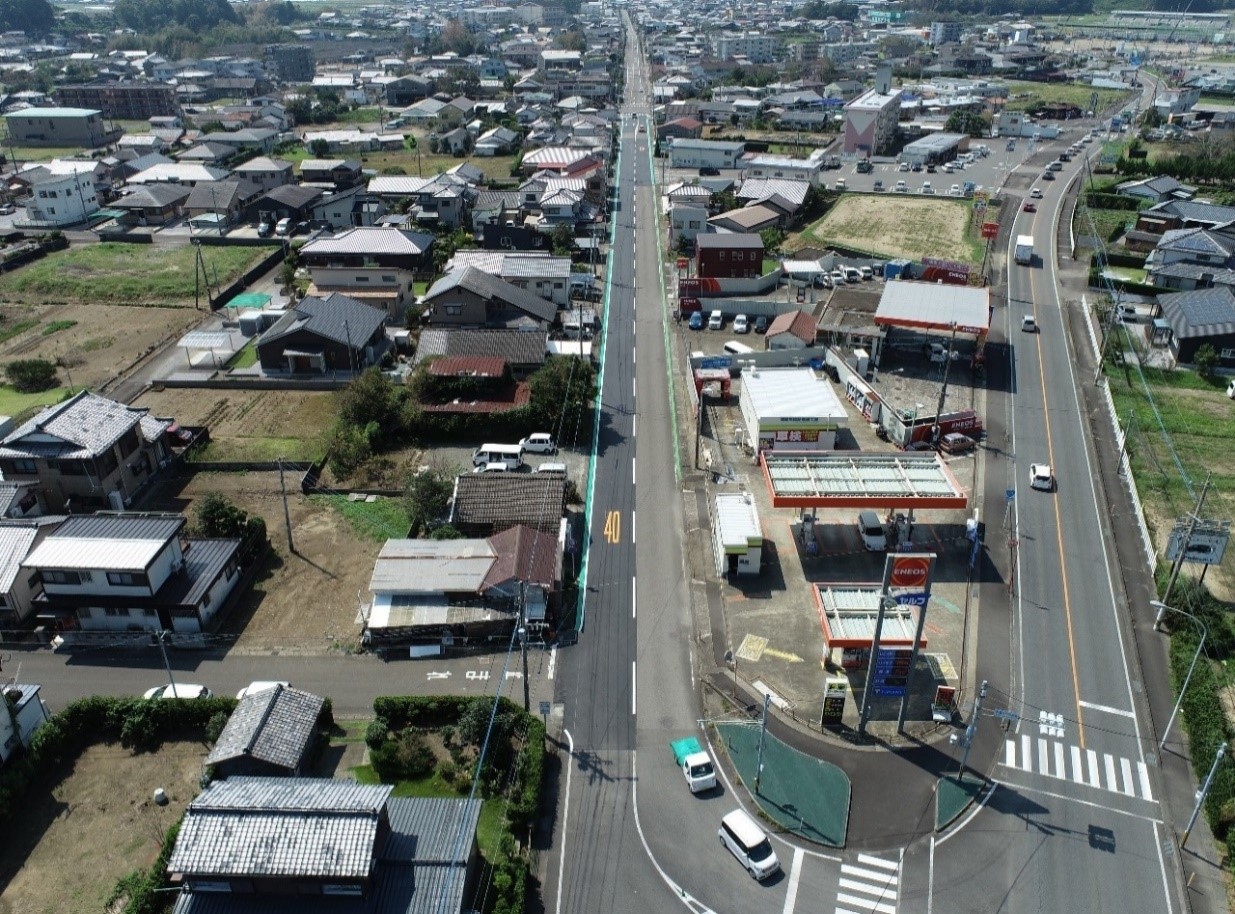

そして、ついに完成!

現場の紹介は以上です。

応援に来てくれた社員の方々、ありがとうございました。

きれいな道路になり、近隣の方々から喜んで頂き、

発注者からは良い点数を頂きました。

ご覧いただき、ありがとうございました。
