(仮称)ガーデンテラス宮崎増築工事(第5回)
(仮称)ガーデンテラス宮崎増築工事
第5回目の現場レポートになります。
約4ヶ月かかった基礎工事もようやく終了し、今回のご紹介は地上部分の工事レポートを
お届けします。

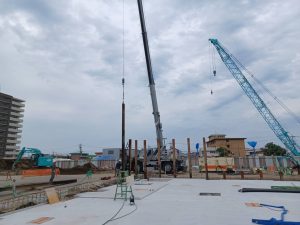

◆本体基礎:地業工事
6月末より約5日間掛け、25tクレーンを使い基礎外周の土止めで使用していたH鋼
(300㎜角)の引抜きを行いました。

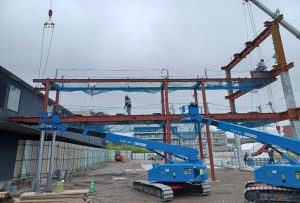

◆本体:鉄骨工事(搬入)
その後、7月3日から70tと20tクレーンにて鉄骨の建方作業に着手しました。

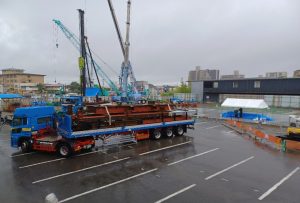

鉄骨は都城市の製作工場より大型トレーラーにて搬入し、現在も継続中です。
この大型トレーラー、全長がなんと約16.5m!もあるのですが、狭い道路もクネクネ
曲がりながら搬入できるんです!!

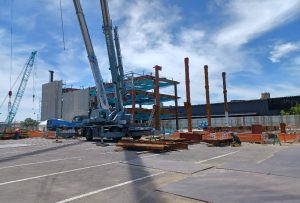

◆本体:鉄骨工事(1工区)
鉄骨建て方の順序は、建物を1~8工区の8ブロックに区分して計画を立て、1工区から建て
方を開始しました。

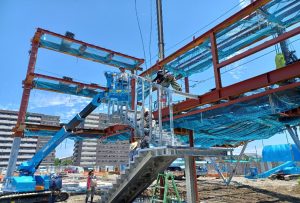

◆本体:鉄骨工事(1工区渡り廊下)
特に1工区は渡廊下・階段屋根があるため、高所作業車とクレーンを併用し安全に作業を
行いました。
屋根が特殊な形状をしているため、鉄骨の部材も多く組立てに苦労した分、仕上げをして
いくのが楽しみです。

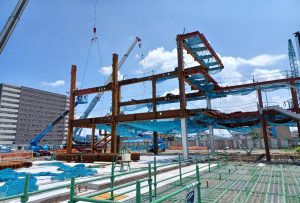

◆本体:鉄骨工事(1工区屋根)
◆本体:鉄骨工事(1工区屋外階段)

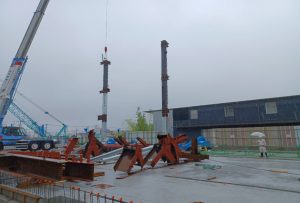

◆本体:鉄骨工事(2工区)

◆本体:鉄骨工事(4工区)
今回の現場レポートは鉄骨建て方4工区までとなります。
次回は5工区からと内部での作業をお届けします。
<現場のつぶやき( ´-`) .。oO>
最後は現場上空からドローンで撮影した現場の写真です(^▽^)/

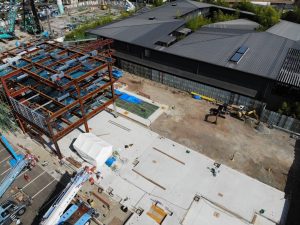

◆現場全景
