Report

宮崎10号乙房地区改良(その2)工事

乙房地区改良

皆さん、こんにちは。

今回は、『宮崎10号乙房地区改良(その2)工事』の現場紹介をします。

施工箇所は、都城市庄内町乙房の日向庄内駅付近になります。

主な工事内容は、護岸工事と地盤改良工事となります。

地盤改良とは、簡単に説明すると軟弱な地盤を強固な地盤へ改良することです。

では、工事の流れを簡単に紹介したいと思います。

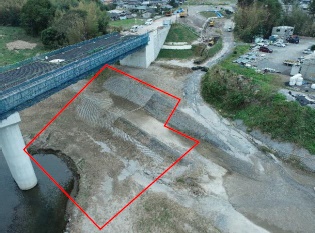

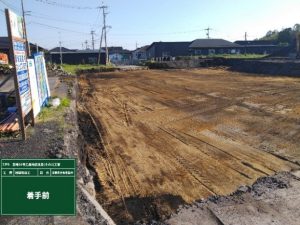

≪着手前≫

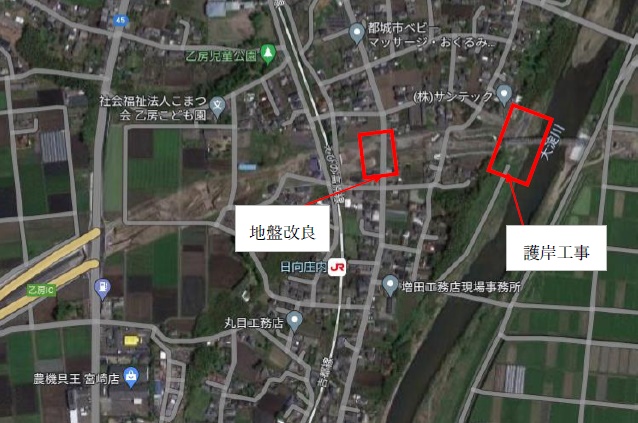

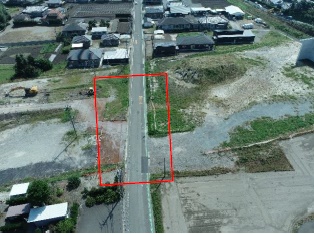

護岸工事箇所

地盤改良箇所

【工事概要】

護岸工事

1.土留・仮締切工

まず河川内の水が施工箇所に流れ込まないよう、大型土のうで施工箇所を囲むように据え付けました。

2.根固めブロック撤去

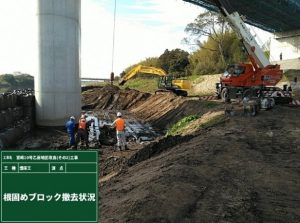

護岸工施工に先立ち、既設の根固めブロックを16tラフテレーンクレーンを使用し撤去します。

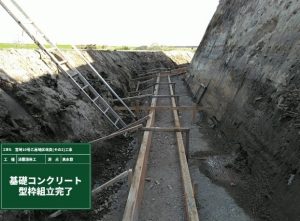

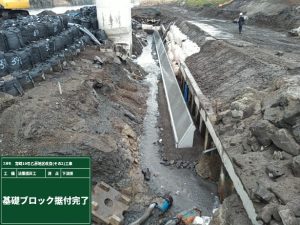

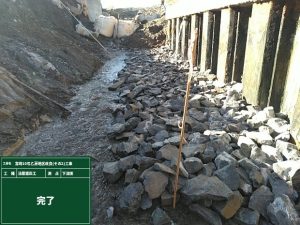

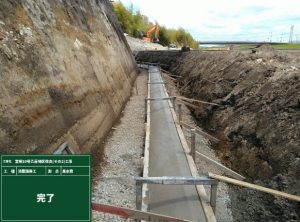

3.法覆護岸工(平ブロック張)下段

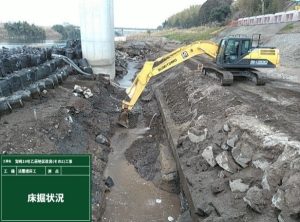

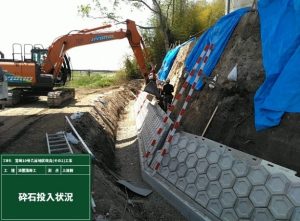

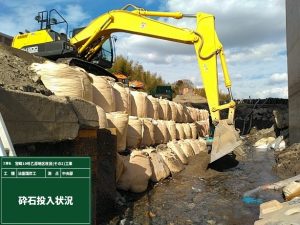

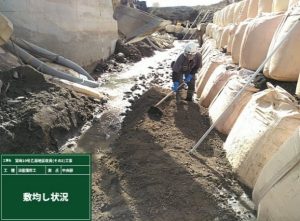

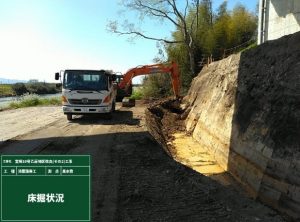

根固めブロック撤去完了後、平ブロック張設置のため床掘を行いますが、施工箇所内の水の量が多くポンプでの水替が困難だったため、施工基面下に栗石を敷き詰めました。

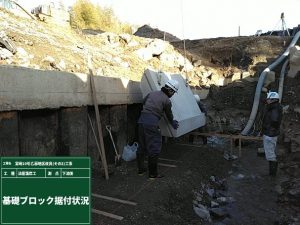

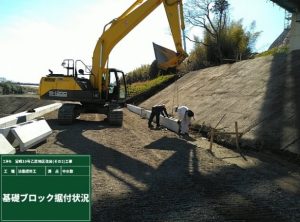

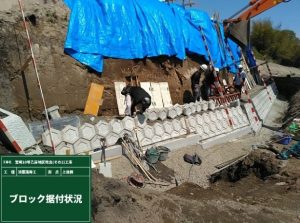

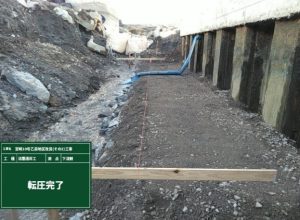

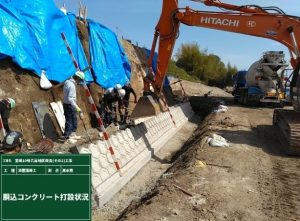

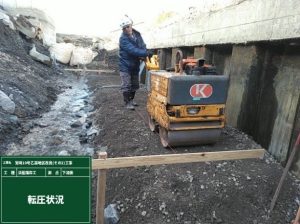

栗石を敷き詰めた後、基礎砕石の敷均し転圧を行い、25tラフテレーンクレーンを使用して基礎ブロック、大型ブロックを据付けました。

4.根固めブロック再設置

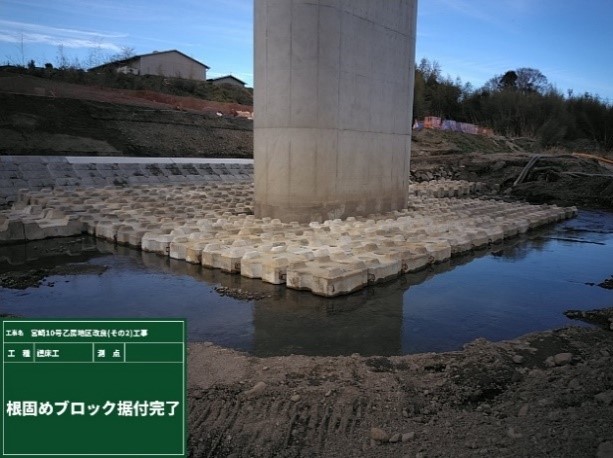

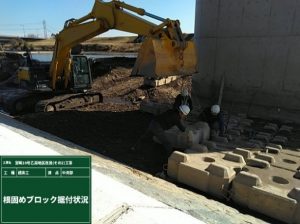

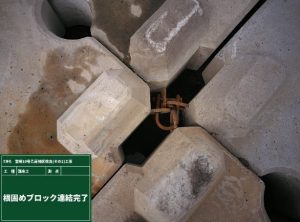

下段平ブロック張施工完了後、事前に撤去していた根固めブロックを再び設置します。

撤去した根固めブロックを0.8m3バックホウにて再設置しました。

5.法覆護岸工(平ブロック張)上段

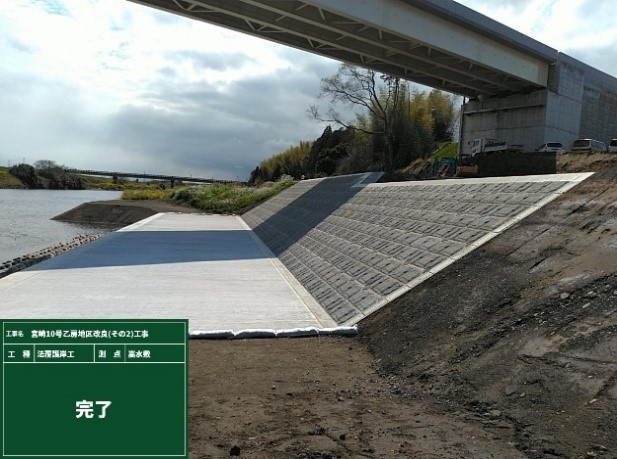

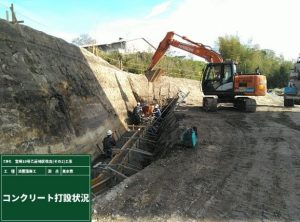

根固めブロック再設置完了後、上段の平ブロック張を施工します。

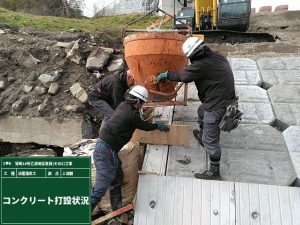

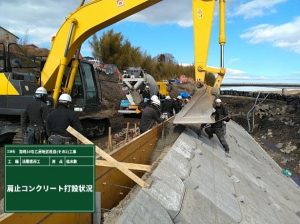

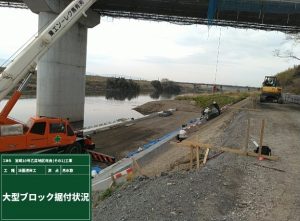

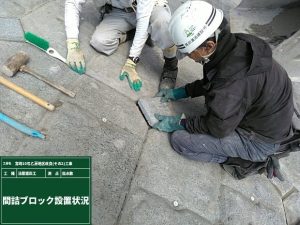

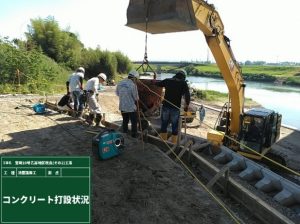

下段の平ブロック張とは違う基礎ブロックを使用し、間詰コンクリートを打設し、下段と同様に25tラフテレーンクレーンを使用し据付けました。

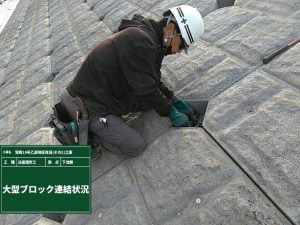

6.法覆護岸工(コンクリートブロック積)

上段平ブロック張施工完了後、コンクリートブロック積の施工を行います。

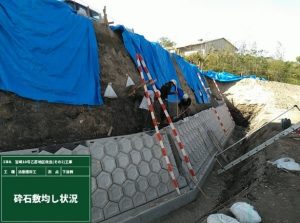

コンクリートブロック積は、宮崎県型の積ブロックを使用します。

都道府県別でブロックの形が異なり、基本的に長方形が多いです。

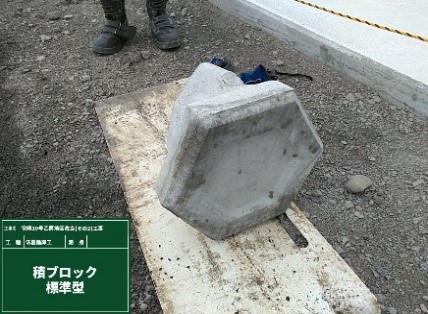

ちなみに、宮崎県型の積ブロックは六角形です。

地盤改良工

深層混合処理(エポコラム工法)

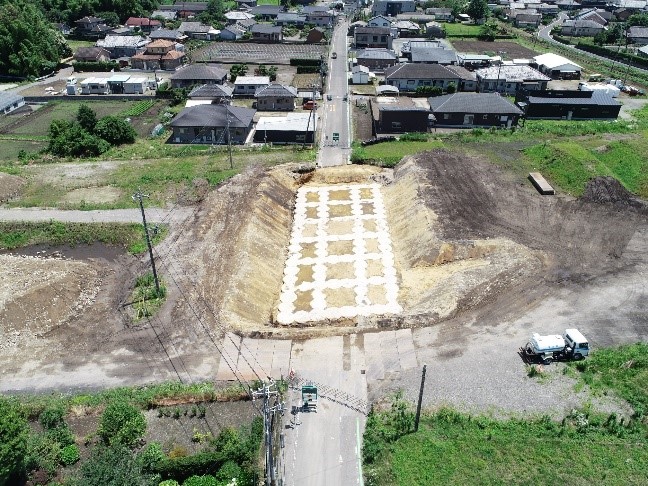

函渠工設置(次期施工)に先立ち、基礎地盤の改良工事を行います。

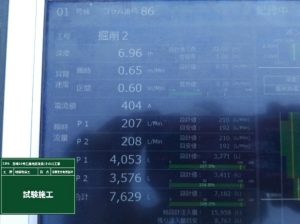

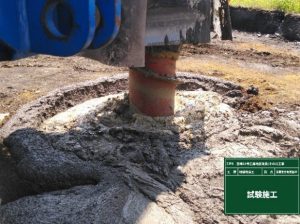

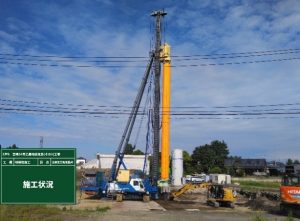

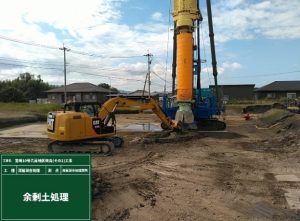

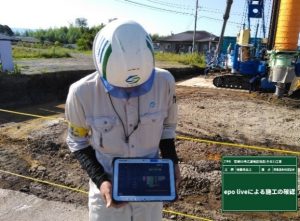

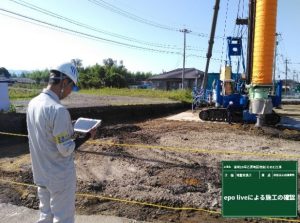

今回の地盤改良工(深層混合処理)は、ICTによる施工でした。

ICTを利用することにより、杭芯位置をその都度測量して設置する手間が省け、工期短縮にも繋がります。また、epo liveで施工の進捗状況(深度、注入量、速度)が一目で分かり管理上も楽になります。

施工本数 104本

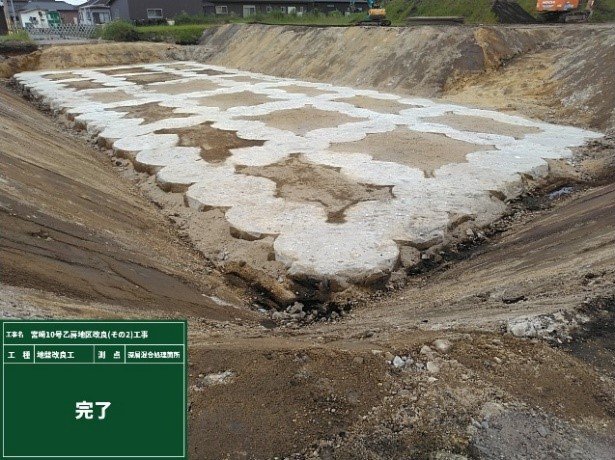

φ2.0m 改良長20.0m

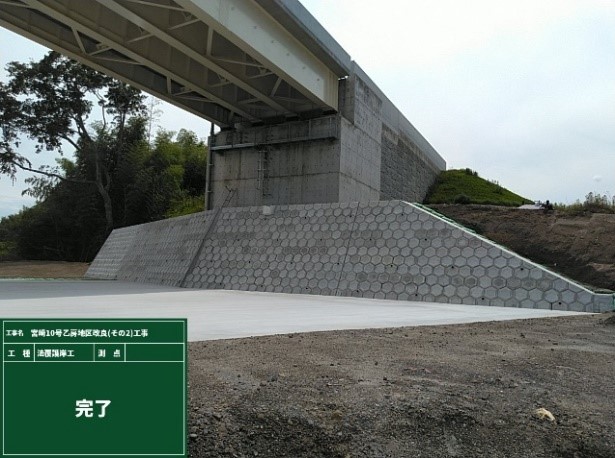

そして、完成!

護岸工事箇所

地盤改良箇所

現場の紹介は以上です。

約8カ月と工期が長かったですが、無事に無事故無災害で現場を終わることができました。

ご覧いただき、ありがとうございました。
